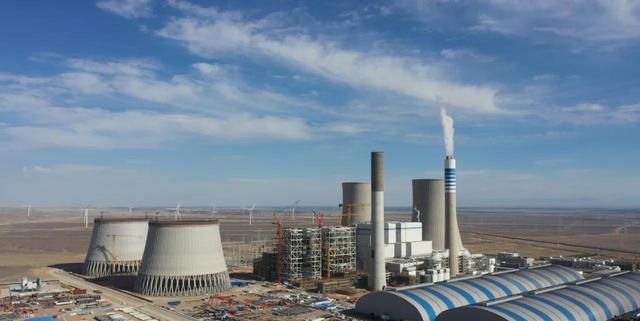

8月29日下午,甘肃电投常乐电厂调峰火电项目3号机组±800kv“巨无霸”主变压器历经11天,跨越1250km顺利运抵位于瓜州县柳沟工业集中区的常乐电厂,标志着常乐电厂3号机组工程已进入核心设备安装阶段,为工程顺利实现倒送电工作奠定了坚实的基础。

常乐电厂疫情(常乐电厂待遇) 常乐 电厂 第1张

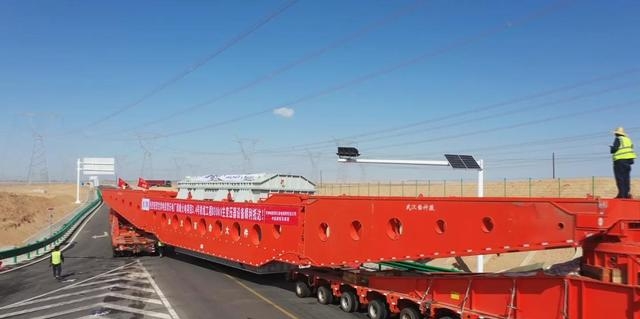

在国道215线与瓜州县柳沟煤化工产业园广汇路交接处,搭载着±800kv变压器的超大型运输车正缓缓向甘肃电投常乐电厂行驶。这个重达737吨的“巨无霸”到达甘肃电投常乐电厂,将助力国家西部重点能源项目建设顺利推进。

常乐电厂疫情(常乐电厂待遇) 常乐 电厂 第2张

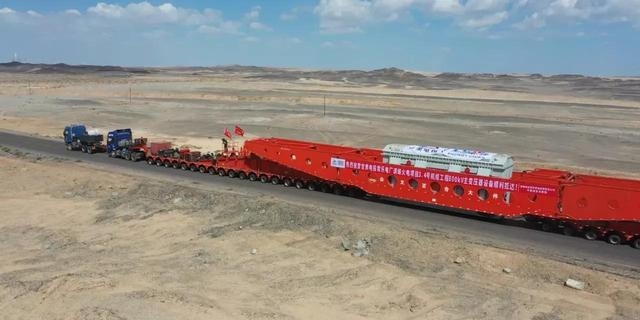

“此次到现场的是常乐电厂3号机组主变压器,总容量为1140MVA,它是目前800KV电压等级国内首台三相一体的变压器,它的主要作用是将发电机出口的电压从27KV升压至750KV,再通过祁韶直流线路送往湖南。”甘肃电投常乐电厂工程技术部主任姚小军说。

常乐电厂疫情(常乐电厂待遇) 常乐 电厂 第3张

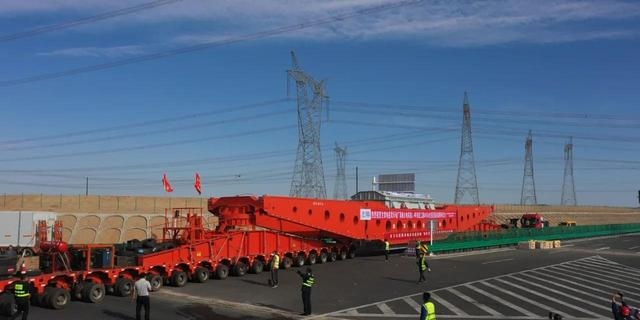

“这条主变是我们这个工程单件最重的一件设备,总共是490吨。设备就位以后,我们将采用四根液压推杆进行水平给它推到基础上,整个工期大概30天的时间。主变的安装意味着整个电气系统进入一个安装高峰期,为整个工程发电打下一个坚实的基础。”中能建建筑集团常乐项目部总工程师吴珑说。

常乐电厂疫情(常乐电厂待遇) 常乐 电厂 第4张

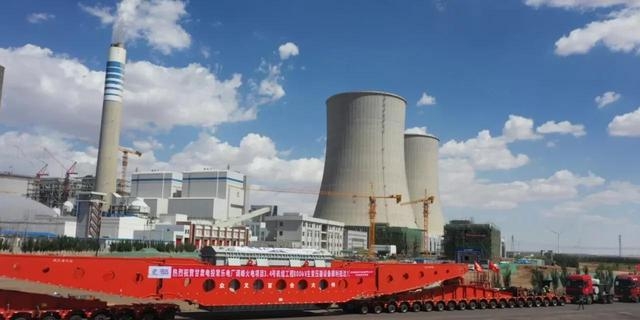

本次运输的特高压SFP-1140000/800变压器是甘肃电投常乐电厂3号机组的核心设备,由特变电工新疆变压器厂(昌吉)生产并发运。在新疆又一轮疫情爆发的情况下,面对工期紧、任务重的局面,甘肃电投常乐电厂同厂家、项目总包单位团结协作、密切配合,对沿线所经过的桥梁、涵洞等建筑物进行充分的调查和论证,对运输方案进行严格审查,在新疆、甘肃40多个部门协同护航下,设备最终提前3天安全运至现场。

常乐电厂疫情(常乐电厂待遇) 常乐 电厂 第5张

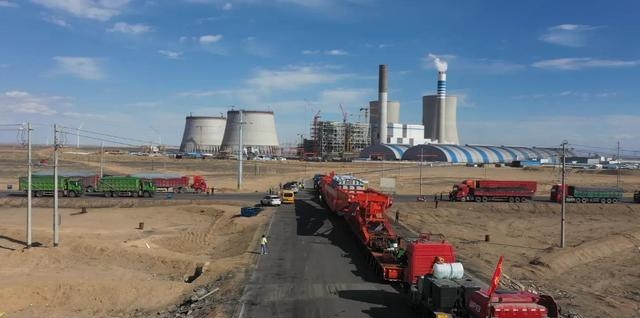

“此次运输的±800KV变压器于8月18日18时在昌吉市装车,车辆总长99米,车货总重737吨,运输全程1250公里,其中新疆境内1000公里,途经G30连霍高速、S22梧骆高速、G7京新高速、G215,穿越352座桥梁、1座隧道,经过13个服务区、8个主线站,因为我们的保畅措施非常到位,行驶顺利,运输时间比预计时间缩短3天左右。”新疆众义百合商贸有限公司±800KV变压器运输车组总指挥蒋瑛介绍说。

“为确保±800KV直流变压器顺利安全抵达甘肃电投常乐电厂,我们按照分时、分段、分流引导的措施,历经近20个小时,圆满完成了瓜州境内55公里的保障任务,锻炼了瓜州县交通运输局队伍的实战经验,同时创下了瓜州交通大件运输之最。”瓜州县交通运输局二级主任科员雷军说。

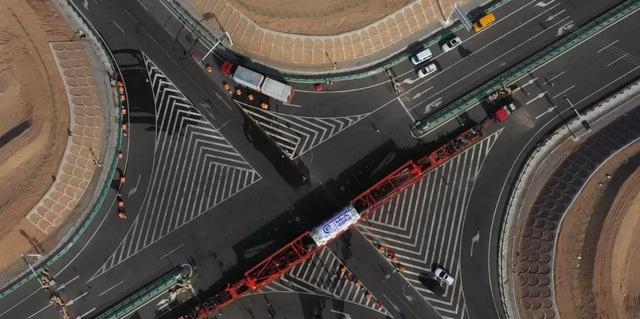

常乐电厂疫情(常乐电厂待遇) 常乐 电厂 第6张

甘肃电投常乐电厂项目是国家西部大开发重点能源建设项目、酒湖特高压直流输电工程唯一配套调峰电源,是我省首台百万千瓦超超临界火电机组。常乐电厂3、4号机组工程已于2025年3月开工,计划2025年底建成后实现双机投运。

“甘肃电投常乐电厂调峰火电项目3、4号机组工程在各参建单位的共同努力下,积极克服新冠疫情、大风天气、高温天气等诸多不利因素影响,积极落实设备排查运输,抓实现场施工安全管理,持续加强现场施工组织,各项工作稳步推进。目前,3、4号机组工程总投资额完成22.36亿,完成总投资额的38%。”姚小军说。

常乐电厂疫情(常乐电厂待遇) 常乐 电厂 第7张

常乐电厂疫情(常乐电厂待遇) 常乐 电厂 第8张

项目建成后,将促进河西走廊的清洁能源开发,实现甘肃和华中地区的电力资源互补,推动能源绿色低碳转型,对落实国家能源安全新战略,实现能源资源更大范围优化配置,对服务碳达峰、碳中和目标,构建以新能源为主体的新型电力系统具有重要意义。(瓜州发布)
